施工建設項目是一個系統工程,要想有效的控制工程質量,應從影響工程的全程進行工程控制。實施建筑工程施工工序監控,應分清主次,抓住關鍵,確立建筑工程施工工序質量控制計劃,設置建筑工程施工工序活動質量控制點,進行工程的最優化控制。下面小編就主體階段的施工工序帶你進行一下梳理。

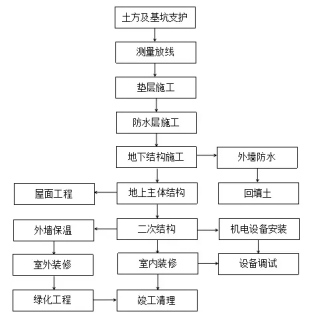

總工序
總體原則為先地下,后地上;先主體,后圍護;先結構,后裝修。
1、模板工程

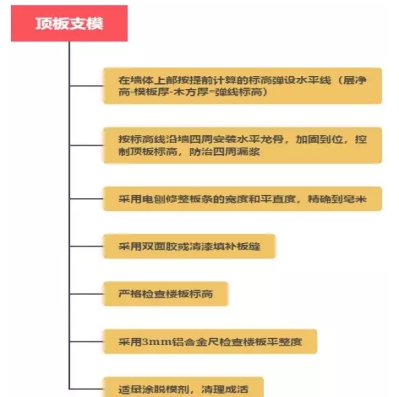

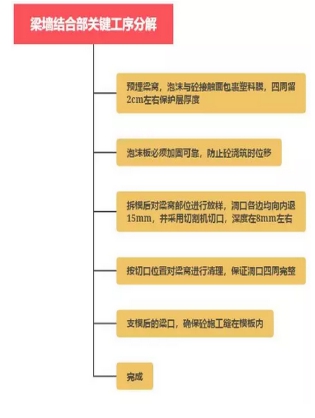

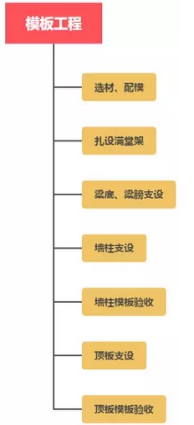

表1.模板工程總工序 表2.梁墻結合部關鍵工序分解 表3.頂板支模關鍵工序分解
2、鋼筋工程

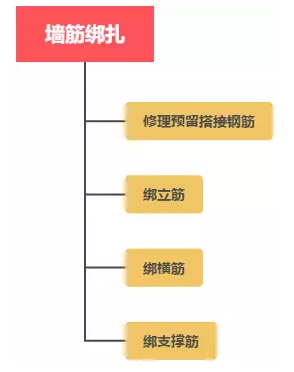

表4.墻筋綁扎工序
要點:
1、將墻身處預留的鋼筋調直、理順,并且將表面砂漿物等雜物清理干凈。先立2-4根豎筋,并劃好橫筋檔標志。然后于下部及齊胸綁扎兩根固定好位置并在橫筋上劃好分檔標志,然后綁其余筋,最后綁其余橫筋。
2、雙排鋼筋之間應綁拉筋,拉筋直徑不小于Φ6間距不大于400mm,暗柱與剪力墻部位拉筋宜適當加密。為保持兩排(或三排鋼筋)的相對距離宜采用綁扎定位的支撐筋。
3、在墻筋上應安放塑料墊塊保證保護層厚度。
4、為保證門、窗、洞口尺寸以及標高位置正確,在洞豎筋上劃出標高線,門窗洞口要按設計要求綁扎過梁鋼筋,錨入墻內長度要符合設計要求。
5、各連接點的抗震構造鋼筋及錨固長度,均應按設計要求進行綁扎。
柱筋綁扎
表5.柱筋綁扎工序
要求:
1、套柱箍筋,按圖紙要求間距計算好每根柱箍筋數量,先將箍筋套在下層伸出的搭接筋上,然后立柱子鋼筋在搭接長度內綁扣不少于3個,綁扣要向柱中心。
2、柱箍筋綁扎
a.按已計劃好的箍筋位置線將已套好的箍筋往上移動,由上往下綁扎,宜采用纏扣綁扎
b.箍筋與主筋要垂直,箍筋與主筋均要綁扎
c.箍筋的彎鉤疊合處應沿柱筋交錯交置并綁扎牢固
d.柱的箍筋要求設拉筋時,拉筋應鉤住箍筋
e.柱筋保護層厚度應符合規范要求,主筋外皮為25mm,墊塊應安放在柱豎筋外皮上,間距一般為800mm,以保證主筋保護層厚度準確。
f.柱核心區箍筋在綁扎柱箍筋時一次性綁扎到位,以防在綁扎梁筋時柱核心區箍筋綁扎不到位。
梁筋綁扎

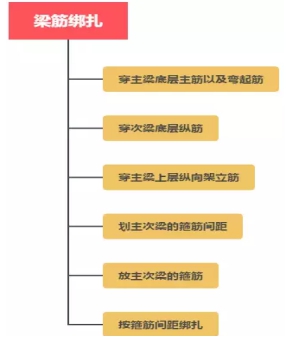

表6.梁筋綁在工序
要點:
1、梁上部縱向鋼筋應貫穿中間節點,梁下部縱向鋼筋伸入中間節點,錨固長度及伸過中心線的長度要符合設計要求。
2、箍筋在折疊處的彎鉤,在梁中應交錯綁扎,宜采用纏扣綁扎。箍筋彎鉤為135°,平直部分長度為10d。
3、梁端第一個箍筋應設置在距離柱節點邊緣50mm處,梁端與柱交接處箍筋應加密,其間距與加密區長度均要符合設計要求。
4、在主次梁受力筋下均應墊墊塊,以保證保護層的厚度,受力筋為雙排時,可用短鋼筋墊在兩層鋼筋之間,鋼筋排拒應符合設計要求。
板筋綁扎
表7.板筋綁扎工序
要點:
1、清理模板上面的雜物,用粉筆在模板上劃好主筋、分布筋間距并彈墨線。
2、按劃好的間距,先擺放受力主筋,后放分布筋,預埋電線管,預埋留孔等及時配合安裝。
3、綁扎板筋時,一般用順口或八字口,應全部綁扎,板為雙層鋼筋時,兩層鋼筋之間須加鋼筋馬凳,以確保上部鋼筋的位置,負彎矩鋼筋每個相交點均要綁扎。
4、在鋼筋的下面墊好砂漿墊塊,間距1m,墊塊的厚度等于保護層的厚度應滿足設計要求。
樓梯筋綁扎
表8.樓梯筋綁扎工序
要點:
1、在樓梯底板上劃主筋和分布筋的間距,先綁扎主筋,后綁扎分布筋,每個交點均應綁扎,如有樓梯梁時,先綁梁后綁板筋,板筋要錨固到梁內。
2、待踏步模板支好后,并且鋼筋綁好后,主筋接頭數量和位置均要符合施工規范的規定
3、混凝土工程
表9.混凝土工程工序
要點:
1、基礎面混凝土澆筑:巖基上的雜物、泥土及松動的巖石均應清除,應沖洗干凈并排干積水,如遇有承壓水,應制定措施處理完畢后方可澆筑。清洗后的基礎巖面在混凝土澆筑前應保持潔凈和濕潤。建筑物建基面必須驗收合格后,方可進行混凝土澆筑。
2、混凝土分層澆筑作業:澆筑時應按批準的澆筑分層分塊和澆筑程序進行施工。在廊道周邊澆筑混凝土時,應使混凝土均勻上升,在斜面上澆筑混凝土時應從最低處開始,直到保持水平面。
3、混凝土卸入倉面后,隨澆隨平整,平整采用人工平整方式,保證攤鋪平整后的料均勻且滿足厚度要求。采用插入式振搗器進行振搗,插入式振搗器采用行列式或交錯式布置插點,振搗時不得觸動鋼筋及預埋件。每次移動位置的距離不大于振動棒作用半徑的1.5倍。
4、混凝土澆筑應保持連續性,澆筑混凝土允許間隙時間應通過試驗確定,或按DL/T5144-2001規定執行。若超過允許間歇時間,則按工作縫處理。
5、砼表面監察凹陷或其它損壞的砼缺陷按監理人指示進行修補,直到監理人滿意為止,并作好詳細記錄。
6、混凝土澆筑完畢后,在12~18h內開始進行,采取灑水、表面噴霧或加蓋聚乙烯薄膜等的養護方式,使混凝土表面經常保持濕潤狀態,養護時間不少于28天。大體積混凝土的水平施工縫則應養護到澆筑上層混凝土為止。
7、對于混凝土表面的蜂窩凹陷或其他已損壞的混凝土缺陷,修補前用鋼絲刷或加壓水沖刷清除缺陷部分,或鑿去薄弱的混凝土表面,用水沖洗干凈,并采用比原混凝土強度等級高一級的砂漿、混凝土或其他填料填補缺陷處,并予抹平。修整部位應加強養護,確保修補材料牢固粘結,色澤一致,無明顯痕跡。
4、腳手架工程

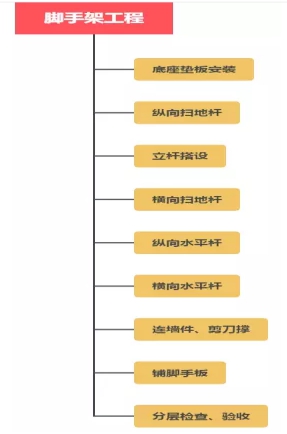

表10.腳手架工程工序
要點:
1、按要求進行定位放線;墊板(4m長、50厚腳手板)準確放置在定位線上。
2、掃地桿:縱向掃地桿采用直角扣件固定在距離底座200mm處的立桿上;橫向掃地桿固定在緊靠縱向掃地桿下方的立桿上。
3、開始搭設立桿時,應每隔6跨搭設一道拋撐,直到連墻件安裝完畢,架體穩定后根據實際情況拆除拋撐。
4、立桿接長除頂層相臨立桿的對接扣件不得在同一高度內,錯開距離不得500mm;各接頭中心至主節點的距離不應大于500mm;立桿頂部高出女兒墻1m,高出檐口上皮1.5m;立桿鋼管長度不應小于6m。
5、縱向水平桿設置在立桿內側,長度不宜小于3跨;縱向水平桿接長采用對接扣件連接;對接扣件應交錯布置,兩根相鄰縱向水平桿的接頭不應在同步或同跨內;各接頭中心至最近主節點的距離不大于500mm。
6、橫向水平桿:主節點處必須設置一根橫向水平桿,用直角扣件扣接且嚴禁拆除;作業層上非主節點處的橫向水平桿,宜根據支撐腳手板的需要等間距設置,最大間距不應大于750mm;橫向水平桿兩端應采用直角扣件固定在縱向水平桿上。
7、腳手板:作業層腳手板必須滿鋪、鋪穩,離開墻面200mm;腳手板可采用對接平鋪或搭接;對接平鋪時,接頭處必須設兩根橫向水平桿,腳手板外伸長度不大于150mm;采用搭接鋪設時,接頭必須在橫向水平桿上,搭接長度不小于200mm,其伸出橫向水平桿的長度不小于100mm;作業層端部腳手板探頭不應大于150mm。
在建筑工程施工的建設中,建筑工程施工工序就是成產和檢驗、材料、零部件、各分部、分項工程的具體階段。建筑工程施工工序,是項目中最經常最大量的質量管理活動,是項目實現質量目標的基本保障。
地址: 合肥市廬陽區阜陽北路與北城大道交口工投創(chuàng )智天地A-2樓21-22層
郵編: 230011
電話: 0551-65873166
傳真: 0551-65870129
郵箱: ahhzjs@126.com
Copyright ?2010-2024 安徽華筑建設工程有限公司 All Rights Reserved.
地址: 合肥市廬陽區阜陽北路與北城大道交口工投創(chuàng )智天地A-2樓21-22層 郵編: 230011
電話: 0551-65873166 傳真: 0551-65870129
郵箱: ahhzjs@126.com
